辦公室工程裝修施工內墻抹灰流程
(1)工藝流程,所謂操作流程,即指工作(操作)步驟,是操作時必須遵循的先后順序,辦公室工程裝修內墻的一般抹灰操作流程包括下面幾個主要環節:

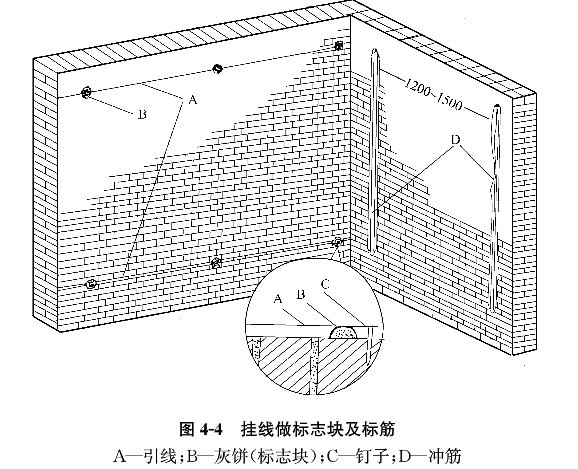

1)做標志塊,先用拖線板全面檢查墻體表面的垂直平整程度,根據檢查的實際情況并兼顧抹灰總的平均厚度規定,決定墻面抹灰厚度,接著在2m左右高度,距墻兩邊陰角10-20cm處,用底層抹灰砂漿(也可用1:3水泥砂漿或1:3:9混合砂漿)各做一個標準標志塊(灰餅),厚度為抹灰層厚度(一般為1-1.5cm)大小我5cm*5cm,以這兩個標準標志塊為依據,使上下兩個標志塊在一條垂直線上,標準標志塊做好后,再在標志塊附件墻面釘上釘子,拴上小線拉水平通線(注意小線要離開標志塊1mm)然后按間距1.2-1.5m左右加做若個標志塊,凡窗口、剁角處必須做標志塊。
2)標筋,標筋也叫沖筋,出柱頭,就是在上下兩個標志塊之間先抹出一條長梯形灰埂,其寬度為10cm左右,厚度與標志塊相平,作為墻面抹底子灰填平的標準,做法是在兩個標志塊中間先抹一層,再抹第二遍凸出成八字形,要比灰餅凸出1cm左右,然后用木桿緊貼灰餅左上右下來回搓,直至把標筋搓得與標志塊一樣平為止,同時要將標筋的兩邊用刮尺修成斜面,使其與抹灰層接搓順平,標筋用砂漿,應與抹灰層砂漿相同,標筋做法如下圖,操作時應先檢查木桿是否受潮變形,如果有變形應及時修理,以防止標筋不平。
3)陰陽角找方,中級抹灰要求陽角找方,對于除門窗口外,還有陽角的房間,則首先要將房間大致規方,方法是先在陽角一側墻做基線,用方尺將陽角先規方,然后在墻角彈出抹灰準線,并在準線上下兩端掛通線做標志塊。高級抹灰要求陰陽角都要找方,陰陽角兩邊都要彈基線,為了便于做角和保證陰陽角方正垂直,必須在陰陽角兩邊都要做標志塊和標筋。
4)門窗洞口做護角,室內墻面、柱面的陽角和門窗洞口的陽角抹灰要求線條清晰、挺直、并防止碰壞,因此,不論設計有無規定,都需要做護角,護角做好后,也起到標筋作用。
護角應抹1:2水泥砂漿,一般高度不應低于2m,護角每側寬度不小于50mm。抹護角時,以墻面標志塊為依據,首先要將陽角用方尺規方,靠門框一邊,以門框離墻面的空隙為準,另一邊以標志塊厚度為據,最好再地面上畫好準線,按準線粘好靠尺板,并用托線吊直,方尺找方,然后,在靠尺板的另一邊墻角面分層抹1:2水泥砂漿,護角線的外角與靠尺板外口平齊,一邊抹好后,再把靠尺板移到已抹好護角的一邊,用鋼筋卡子穩住,用線垂吊直靠尺板,把護角的另一面分層抹好,然后,輕輕地將靠尺板拿下,待護角的棱角稍干時,用陽角抹子和水泥漿捋出小圓角,最后再墻面用靠尺板按要求尺寸沿角留出5cm,將多余砂漿以40度斜面切掉(切斜面的目的是為了墻面抹灰時,便于與護角接搓)墻面和門框等落地灰應清理干凈,窗洞口一般雖不要求做護角,但同樣也要方正一致,棱角分明,平整光滑,操作方法與做護角相同,窗口正面應按大墻面標志塊抹灰,側面應根據窗框所留灰口確定抹灰厚度,同樣應使用八字靠尺找方吊正,分層涂抹,陽角處也應用陽角抹子捋出小圓角。
5)抹灰,抹灰環節包括三項主要工作,即抹底層、抹中層和抹面層,面層抹灰俗稱罩面,一般室內磚墻面層抹灰常用紙筋石灰、麻刀石灰、石灰砂漿及刮大白膩子等,面層抹灰應在底灰稍干后進行,底灰太濕會影響抹灰面平整,還可能“咬色”底灰太干,則容易使面層水太快而影響粘結,造成面層空鼓。

(2)辦公室裝修工程內墻抹灰一般操作工藝、底層、中層和面層抹灰是內墻抹灰的三個主要內容,在這里分成兩步加以說明
1)底層和中層抹灰,底層和中層抹灰在標志塊、標筋及門窗口做好護角后即可進行,這道工序也叫裝檔或亂糙,方法是將砂漿抹于墻面兩標筋之間,底層要低于標筋,待收水后再進行中層抹灰,其厚度以墊平標筋之間,底層要低于標筋,待收水后再進行中層抹灰,其厚度以墊平標筋為準,并使其略高于標筋,中層砂漿抹后,即用中、短木桿按標筋刮平,使用木桿時,人站成騎馬式,雙手緊握木桿,均勻用力,右下往上移動,并使木桿前進方向的一邊略微翹起,手腕要活,局部凹陷處應補抹砂漿,然后在刮,直至普遍平直為止,緊接著用木抹子搓磨一遍,使表面平整密實。
墻的陰角,先用方尺上下核對方正,然后用陰角器上下抽動扯平,使室內四角方正。
抹底子灰的時間應掌握好,不要過早也不要過遲,一般情況下,標筋抹完就可以裝檔刮平,但要注意如果筋軟,則容易將標筋刮壞產生凸凹現象,也不宜在標筋有強度時在裝檔刮平,因為待墻面砂漿收縮后,會出現標筋高于墻面的現象,由此產生抹灰面部平等質量通病。
當層高小于3.2m時,一般先抹下面一步架,然后搭架子在抹上一步架,抹上一步架可不做標筋,而是在用木桿刮平時,緊貼下面已經抹好的砂漿上作為刮平的依據,當層高大于3.2m時,一般是從上往下抹,如果后做地面、墻裙和踢腳板時,要將墻裙、踢腳板準線上口5cm處的砂漿切成直搓,墻面要清理干凈、并及時清除落地灰。
2)面層抹灰,室內常用的面層材料有麻刀石灰、紙筋石灰、石膏灰等,應分層涂抹,每遍厚度為1-2mm,經趕平壓實后,面層總厚度對于麻刀石灰不得大于3mm,對于紙筋石灰、石膏灰不得大于2mm,罩面時應待底子灰五六成干后進行,如底子灰過干應先澆水濕潤,分縱橫兩遍涂抹,最后用鋼抹子壓光,不得留抹紋。
紙筋石灰或麻刀石灰抹面層,紙筋石灰面層,一般應在中層砂漿六至七成干后進行(手按不軟,但有指印)如底層砂漿過于干燥,應先灑水濕潤,再抹面層,抹灰操作一般使用鋼抹子或塑料抹子,兩遍成活,厚度2-3mm,一般由陰角或陽角開始,自左向右進行,兩人配合操作,一人先豎向(或橫向)薄薄抹一層,要使紙筋石灰與中層緊密結合,另一人橫向(或豎向)抹第二層(兩人抹灰的方法應垂直)抹平,并要壓光溜平,壓平后,如用排筆或茅柴帚蘸水橫刷一遍,使表面色澤一致,用鋼皮抹子再壓實、揉平,抹光一次,則面層更為細膩光滑,陰陽角分別用陰陽角抹子捋光,隨手用毛刷子蘸水將門窗邊口陽角、墻裙和踢腳板上口刷凈,紙筋石灰罩面的另一種做法是:兩遍抹后,稍干就用壓子式塑料抹子順抹子紋壓光,經過一段時間,在進行檢查,起泡處重新壓平,麻刀石灰面層抹灰的操作方法與紙筋石灰抹面層的操作方法相同,但麻刀與紙筋纖維的粗細有很大區別,紙筋容易搗爛,能形成紙漿狀,故制成的紙筋石灰比較細膩,用它做罩面灰厚度可達到不超過2mm的要求,而麻刀的纖維比較粗,且不易搗爛,用它制成的麻刀石灰抹面,厚度按要求不得大于3mm比較困難,如果厚了,則面層容易產生收縮裂縫,影響工程質量,為此應采取上述兩個操作的方法。
1、石灰砂漿面層,石灰砂漿面層,應在中層砂漿五至六成干時進行,如中層較干時,需灑水濕潤后再進行,操作時,先用鋼抹子抹灰,再用刮尺由下向上刮平,然后用木抹子搓平,最后用鋼抹子壓光成活。
2、刮大白膩子,內墻面面層可不抹罩面灰,而采用刮大白膩子,其優點是操作簡單,節約技工,面層刮大白膩子,一般應在中層砂漿干透,表面堅硬呈灰白色,且沒有水跡及潮濕痕跡,用鏟刀刻畫顯白印時進行,大白膩子配比是,大白粉:滑石粉:聚酯乙烯乳液:甲基纖維素溶液應提前按配合比攪勻侵泡,面層刮大白膩子一般不少于兩遍,總厚度1mm左右,操作時,使用鋼片或膠皮刮板,每遍按同一方向往返刮。
3、頭道膩子刮后,在基層已修補過的部位應進行復補找平,待膩子干后,用0號砂漿磨平,掃凈浮灰,待頭遍膩子干燥后,再進行第二遍,要求表面平整,紋理質感均勻一致,陰陽角找直的方法是在角的兩側平面滿刮找平后,再用直尺檢查,當兩個相鄰的面刮平并相互垂直后,角也就找直了。
|
